中国建筑股份(上海)154保障性住房项目
时间:2012-07-09
浏览:2169 次
【字体:
大 中 小】
一、154项目简介
154街坊就近安置动迁配套商品房(保障性住房)项目一期工程,位于图们路以东、规划九谭路以南、军工路以西、规划长阳路延伸段以北,总用地面积47765m,建筑总面积197657.47m,其中地上建筑面167776.55m,地下建筑面积29880.92m,计入容积率面积167154.63m,一期工程有8栋30~32层住宅、2层社区商业配套、四层菜市场及活动中心、门卫组成。
二期工程位于周家嘴路以南、军工路以西、规划顺平路以北、白洋淀路以东,由五栋高层住宅、单层配套组成,其中由1幢16层(1#楼)、3幢34层(2#、3#、5#楼)、1幢18/28层(4#楼)的高层住宅(均地下一层)及1座一层地下停车库组成。总用地面积22510m²,总建筑面积94023.12m²。其中地上建筑面积80196.71m²,地下建筑面积13826.41m²,计入容积率面积78785m²。
154项目主体结构形式:菜市场及活动中心、商业配套、门卫室与地
下车库为框架结构,1~8#楼高层为剪力墙结构体系,现浇钢筋混凝土屋盖。
二、项目风险抵押目标考核制度
在组建项目团队后,由公司合约部与项目共同完成项目策划和项目预算,确定项目收入、项目成本和项目利润率目标值,并确定相应的安全、质量和环境等配套目标,制定管理目标责任书,包括指标分解、责任人,目标保障措施,公司总经理(代表公司)与项目经理(代表项目部)签订目标责任书,项目管理团队向公司缴纳目标风险抵押金,项目部围绕签订的目标责任书按照公司标准化管理进行过程实施,公司各部门过程监控,在项目竣工结算后,进行目标考核,按照奖罚标准兑现。
项目部与公司签订目标责任书后,由项目部负责将目标责任书分解到具体的责任单元,并签订项目层面的目标责任状,项目按照签订的目标责任状对责任单元过程考核和激励,项目部对责任单元的过程激励反映在最终的目标考核中。
项目应每月向公司提交指标完成情况,除每月的项目经理月报、生产经理日报和商务月报外,项目应每月召开成本分析会,并提交公司备案;

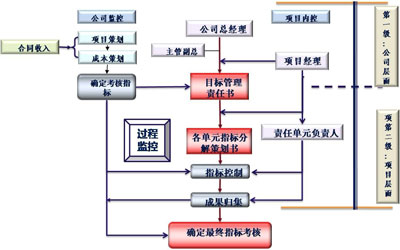

体现两级目标责任状的目标考核

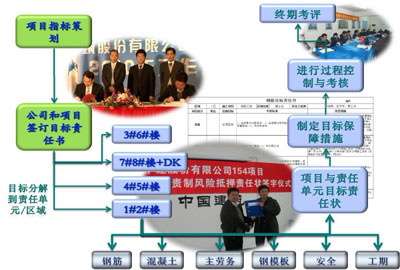

目标考核责任制在154项目的应用流程图
三、钢筋指标的预算与建模
在钢筋预算上,项目引进鲁班钢筋算量软件,组织学习培训,并成立钢筋算量小组,全过程跟踪钢筋指标的过程控制。

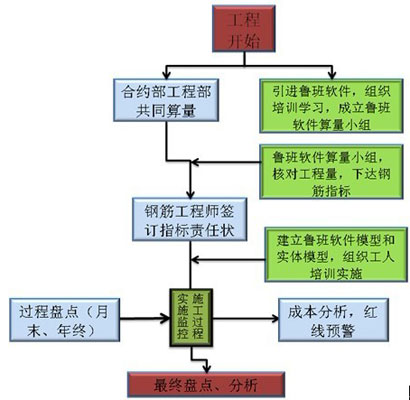

鲁班软件在钢筋指标预算中的应用流程
通过鲁班软件3D建模,能够提供可视化的模拟施工及模拟管理,提高工作效率。以钢筋预算、翻样、下料、绑扎为例。前提进行钢筋预算,确定钢筋目标责任状;施工过程中进行钢筋翻样,精确统计钢筋样式、数量及钢筋用量,控制材料进场;现场绑扎时能够进行三维绑扎预审及设计交底,从而明确钢筋绑扎位置,提高绑扎效率及质量。

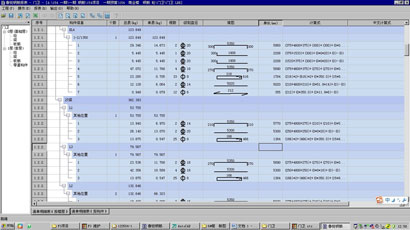

钢筋翻样表

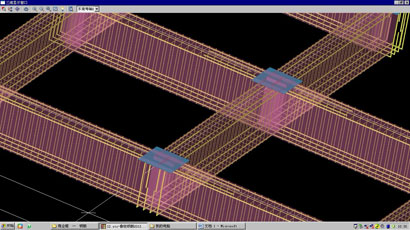

梁配筋三维效果图

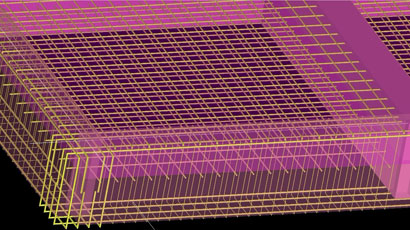

板配筋三维效果图
根据人工测算和计算机软件的测算进行对比分析,并与合约部的计算结果进行核对,再考虑损耗等因素最终确定各项指标。
四、钢筋指标下达
结合钢筋预算量下达钢筋用量指标,并将安全目标、质量目标共同下达到相应的区域,这样让每个区域的每位责任工程师都明确自己的控制目标,并配备过程控制措施和奖罚标准,作为最终考评的依据。
钢筋工对照鲁班建模和实体模型进行加工下料、安装,成品和半成品都按照要求有序并挂牌堆放,钢筋工根据标识和进度进行安装施工,避免出现错用现象,最大程度控制钢筋损耗,并提高了钢筋安装的效率。
管理人员过程对现场安装的钢筋进行监控,控制钢筋间距、钢筋搭接、钢筋类型、钢筋废料长度等都确保是在鲁班软件的下料单控制范围。
最终结合过程中的月度盘点、节点盘点和终期盘点,进行最终的钢筋盘点工作,并进行责任状的实施答辩,按照责任状的考核标准进行奖罚兑现考核。
在最终的154项目钢筋指标控制考评会上,各个区域实施风险抵押目标考核责任制,都实现了钢筋指标的用量节约,将钢筋的损耗控制在最低程度,工程整体一期和二期都取得了上海市优质结构,正在申报上海市白玉兰奖。154项目多次受到各级领导的现场指导,国家建设部、联合国人居署等单位多次到项目考察,给予了高度评价。
钢筋工程是建筑工程中一项重要工程,钢筋也是建筑材料中最重要的主材之一,对钢筋的各项指标包括钢筋用量、原材控制、安装标准等都是建筑工程控制的重点,关于钢筋指标的全过程控制,154项目做了创新尝试,却得了显著成效,希望本文能起到抛砖引玉的作用,建筑业同行能在钢筋的全过程控制中提出更好的管理方法和措施。
